Planificación (MRP)

This content is not available in your language yet.

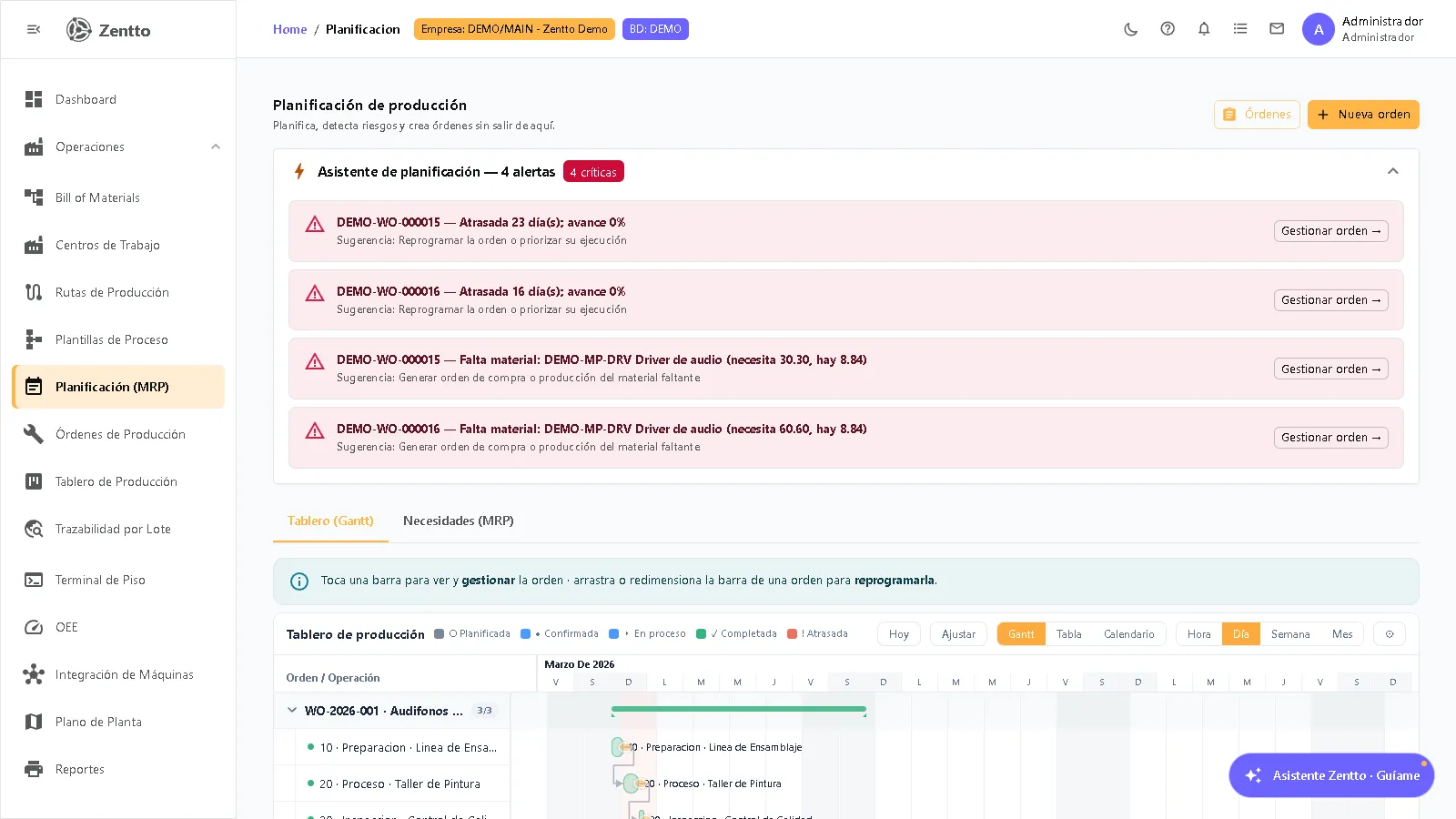

Planificación de producción — asistente de riesgos y tablero Gantt

La pantalla de Planificación de producción es el centro de mando del planificador: detecta riesgos, calcula necesidades de material (MRP) y permite ver, gestionar y reprogramar las órdenes sin salir de la pantalla.

  • Ver el plan de producción como Gantt (órdenes con sus operaciones de ruta) y reprogramarlo arrastrando.
  • Detectar riesgos (órdenes atrasadas, faltantes de material, OEE bajo, cuellos de botella) con sugerencias accionables.
  • Ejecutar el MRP: qué producir y qué comprar según la demanda, el stock y el punto de reorden — y generar las órdenes con un clic.

Navegar a Manufactura → Operaciones → Planificación (MRP) en el menú lateral.

Un acordeón colapsable en la parte superior (arranca abierto solo si hay alertas críticas) lista las alertas del planificador:

  • Cada alerta muestra la orden, el mensaje y una sugerencia de acción; el color indica la severidad (crítica / media / informativa).
  • Clic en una alerta abre el detalle de su orden para gestionarla (“Gestionar orden →”).
  • Los umbrales y severidades de las alertas se configuran en el diálogo Reglas de riesgo (accesible desde el centro de mando del Dashboard): órdenes atrasadas (días), falta de material, OEE bajo (%) y cuello de botella (% carga); cada regla se puede activar/desactivar.
  • Las alertas se recalculan automáticamente cada minuto.

Cronograma interactivo de órdenes y operaciones (@zentto/gantt):

  • Tocar una barra abre el detalle de la orden (ver y gestionar sin salir).
  • Arrastrar o redimensionar la barra de una orden la reprograma (persiste las nuevas fechas; rechaza órdenes completadas/canceladas y fin ≤ inicio). Si se arrastra una operación en vez de la orden, se avisa: la secuencia de operaciones se administra en Rutas de Producción.
  • Vistas conmutables Gantt / Tabla / Calendario; la vista elegida se recuerda por usuario.
  • Las operaciones consecutivas de una misma orden se muestran con dependencias fin→inicio.
  • Botones Órdenes y Nueva orden en la cabecera navegan al listado o abren el alta directamente.

La explosión de materiales combina la demanda bruta, la existencia y el punto de reorden por producto:

Columna Descripción
Demanda Requerimiento bruto detectado
Existencia Stock disponible
Bajo mínimo Faltante contra la política de reorden (si aplica)
Acción sugerida PRODUCIR (tiene BOM activa) o COMPRAR, con la cantidad sugerida
  • Los productos PRODUCIR se marcan con checkbox y el botón Generar orden(es) de producción crea las órdenes de una vez.
  • Los productos COMPRAR llevan el botón Orden de compra, que abre el alta del módulo Compras con el material y la cantidad sugerida precargados.
  • Las políticas de reorden (mínimo y cantidad de reorden por producto) se administran vía GET/POST /v1/manufactura/reorden.
Componente Tipo Ubicación
GET /v1/manufactura/gantt, GET /planificacion/riesgos, GET /mrp, POST /mrp/generar-ordenes, GET/POST /reorden, GET/POST/DELETE /riesgos/reglas, POST /ordenes/:id/reprogramar Routes Express web/api/src/modules/manufactura/routes.ts
usp_mfg_gantt_list, usp_mfg_planner_risks, usp_mfg_mrp_run, usp_mfg_reorderpolicy_list/upsert, usp_mfg_riskrule_list/upsert/delete, usp_mfg_workorder_reschedule Funciones PL/pgSQL (PostgreSQL) web/api/sqlweb-pg/ + migraciones
@zentto/gantt (<zentto-gantt>) Web component (vistas Gantt/Tabla/Calendario, drag & drop, task-click) paquete npm @zentto
PlanificacionPage.tsx, RiskRulesDialog.tsx, OrdenDetalleDialog.tsx Componentes Frontend web/modular-frontend/packages/module-manufactura/src/components/
